【校区综合改造项目】欧宝体育网址登陆入口 校区综合改造(一期)项目施工进度周报

项目地址:保康路以西、创业大道以东、老哈河大街以北、吐尔基山大街以南

建设单位:内蒙古城冶建设项目管理有限公司

总包单位:中国二十冶集团有限公司

施工时间2021.9.10---2021.9.16

编制单位:基建处

孙春雨

项目概况:项目总投资约25亿元,占地面积约1172.9亩,总建筑面积约29.7万平方米,主要建设教学楼、实验楼、学生生活用房、行政办公楼、体育运动用房等共计26个单体建筑,目前共开工建设图书馆等17个单体建筑。1#设备用房开始建设

本周施工形象进度汇总

1:图书馆楼(54824.86㎡,地上7层、地下1层):室内二次结构施工;通风管道安装、地下室桥架及管道安装;外架拆除等施工。

2Z1#公共教学楼(8387.92㎡,地上5层):外墙装饰施工;室内装修及吊顶施工。

3Z4#公共教学楼(8269.9㎡,地上5层):室内装修及吊顶施工;外墙装饰挂板施工。

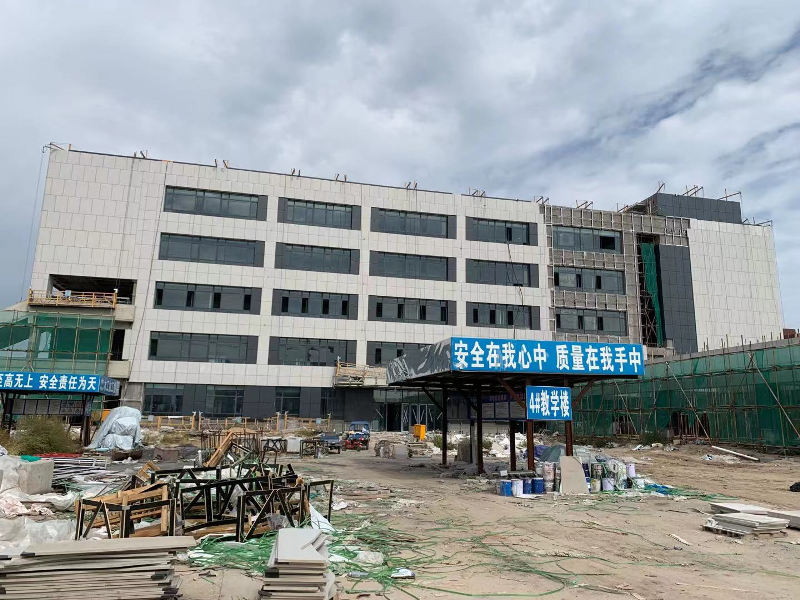

4Z2#公共教学楼(8387.92㎡,地上5层):外墙装饰挂板施工;室内装修;吊顶安装施工等。

5DS1#~DS6#学生公寓(共约70000㎡,地上5/8层):外墙装饰施工;室内、走廊、步梯间及卫生间室内装修施工;通风管道口安装;门体、门框安装等施工;宿舍区内道路施工。

61#服务楼(1698.24㎡,地上1层):屋面附属结构施工;室内装修施工;外墙装饰施工。

7:动科楼(17983.51㎡,地上5层):室内内墙挂网施工;通风管道、消防管道及桥架安装施工等。

9:农学楼(18732.93㎡,地上5层):内墙挂网及抹灰施工;外墙抹灰施工。

101#食堂(5146.93㎡,地上2层):桥架、通风管道安装施工;内墙挂网、抹灰施工。

11S2#设备用房(1001.16㎡,地上1层):首层结构梁、柱施工。


121#设备用房(1219.24㎡,地上1层):基础施工。
