项目地址:保康路以西、创业大道以东、老哈河大街以北、吐尔基山大街以南
建设单位:内蒙古城冶建设项目管理有限公司
总包单位:中国二十冶集团有限公司
施工时间:2022.8.20---2022.8.26
编制单位:基建处
编 制 人:孙春雨
项目概况:项目总投资约25亿元,占地面积约1172.9亩,总建筑面积约29.7万平方米,主要建设教学楼、实验楼、学生生活用房、行政办公楼、体育运动用房等共计26个单体建筑,目前共开工建设图书馆等17个单体建筑。
本周施工形象进度汇总:

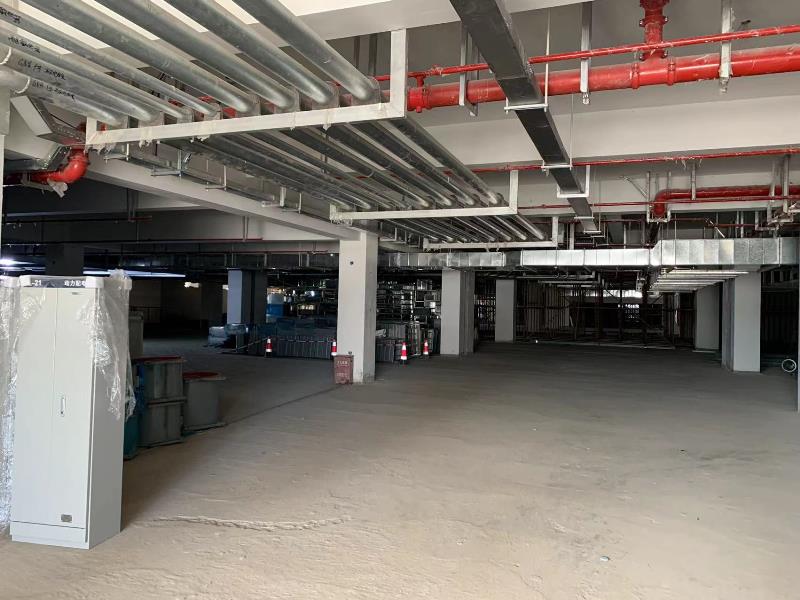

1:ZT1#图书馆楼(54824.86㎡,地上7层、地下1层):图书馆外墙幕墙石材、玻璃安装;外墙幕墙骨架安装;通风管道、喷淋、消防管道、给排水管道、强弱电桥架安装施工;屋面钢结构装饰安装施工;窗户玻璃安装施工;室内装修、包角包柱施工;门框安装施工;设备安装施工;吊顶框架骨架安装施工等。
2:Z1#公共教学楼(8387.92㎡,地上5层):成品保护施工;外墙、屋面装饰造型找补;阶梯教室外墙装饰板安装;室内装修找补施工等。
3:Z2#公共教学楼(8387.92㎡,地上5层):室内装修零星找补;阶梯教室外墙装饰板安装;成品保护施工;外墙装饰钢结构安装施工等。
4:Z4#公共教学楼(8269.9㎡,地上5层):室内、室外装修找补施工;吊顶矿棉板安装施工;外墙包角包柱及零星幕墙找补施工;阶梯教室外墙装饰板安装施工等。
5:DS1#~DS6#学生公寓(共约70000㎡,地上5/8层):成品保护施工;室内装修找补施工;宿舍区道路、景观、绿化施工找补等。
6:1#服务楼(1698.24㎡,地上1层):人行屋面装修找补施工;道路、附属、景观、绿化施工零星找补等。
7:动科楼(17983.51㎡,地上5层):外墙幕墙骨架安装;窗体玻璃安装施工;室内装修施工等。
8:体育楼(2815.22㎡,地上3层):窗体窗框安装施工;室内装修施工等。
9:农学楼(18732.93㎡,地上5层):外墙幕墙石材安装施工;吊顶骨架安装施工;窗体及玻璃安装施工;室内地砖砌筑施工等。
10:1#食堂(5146.93㎡,地上2层):室内装修零星找补施工;门廊吊顶安装;外墙装饰墙砖砌筑施工零星找补;磨石地面铺筑施工等。
11:S1#设备用房(1219.24㎡,地上1层):地坪管道预埋、水泵阀门安装施工;电气及给排水设备安装施工等。
12:S2#设备用房(1001.16㎡,地上1层):设备安装施工;外墙保温岩棉砌筑施工;供暖管线外线施工等。
13:校区(一期)管网:给排水管道、强弱电线路、供暖管道等校区内部管网、竖井施工。
